如何建立充电桩场站?
发布时间:
2024-02-17
前不久,国务院办公厅发布 《关于进一步构建高质量充电基础设施体系的指导意见》,意见指出:到2030年,基本建成覆盖广泛、规模适度、结构合理、功能完善的高质量充电基础设施体系,有力支撑新能源汽车产业发展,有效满足人民群众出行充电需求。
国家政策的驱动和新能源汽车的快速发展,让充电桩的市场需求呈爆发式增长,越来越多的投资者开始考虑投建充电站。以下给大家整理出投建充电桩场站的流程:(一定要记得收藏哦~)

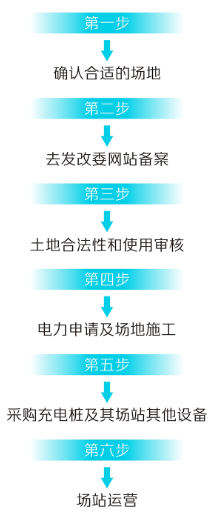

一、确认合适的场地
1、有充足且合适的停车位或者是绿化车位。
2、停车位进出口方便,切忌不要经常堵车。
3、场地权属清楚,能够保证站场正常运营。
4、可选在配套完善的住宅、商圈附近,高铁站,火车站附近的位置。周边没有较大的充电桩场站(避开医院、政府单位、公共民生用电量大的区域)
二、去发改委网站备案
带着以下资料到省、市监管平台进行备案,到地方发改委网站提交资料。通过各部门的审批以后,就可获得备案证了。
1、需要电话号码(法人身份证实名认证的手机号)。
2、需要法人身份证登记。
3、需要场站详细地址,充电桩数量,造价规划。
4、需要提供公司统一社会信用代码
三、土地合法性和使用审核
拿到备案证后,就可以到国土资源局进行土地合法性审核,明确土地性质和产权归属。明确目标土地的合法性后,再到规划局做土地使用审核。
四、电力申请及场地施工
拿到上述几个流程的资料后,可以带上资料到电力局进行申请。电力局会对以上材料进行审批,审批完成后,即可出具相关文件,之后就可以施工了。
根据现场的用电状况确定是否需要架设变压器如果要架设的话,可以通过电力部门的报装批文来购买变压器,既可以由电力部门架设,也可以让第三方企业施工,在架设完毕之后,由电力部门进行验收。
五、采购充电桩及其场站其他设备
建议采购品牌充电桩,质量及服务都有所保障。根据场站的停车位,和电力情况,选购适合的充电桩,有包含7KW、14KW交流充电桩;30KW、40KW一体式小直流充电桩、60KW、80KW、120KW、160KW、180KW、240KW一体式直流充电桩;360KW、480KW、600KW、720KW等分体式直流充电桩(柔性充电堆)等各类产品满足不同场地需求,变压器富余电量有限的情况下,建议可以快充为主,慢充为辅,搭配一起安装。
六、场站运营
安装完成后,进行系统调试,查看是否出现问题,让第三方的测试人员进行测试,给出测试报告,没有问题之后,就可以投入运行。
以上就是投建充电站的六大主要流程,不过每个地方的政策会有所不同,需要具体问题具体分析,建议投资者们在准备项目投建前,一定要详细了解项目所在地的政策情况。
上一页
下一页
上一页:
下一页:
最新新闻
淮南市政协副主席、田家庵区委书记从永刚一行 莅临快易电智能制造考察交流
2025-04-21
2025-04-08
2025-04-07
2025-04-03
2025-03-31
2025-03-26
联系信息
企业邮箱:kuaiyidianguanfang@kedcharge.com
企业网址:www.kedcharge.com
集团总部:合肥市包河经开区重庆路中关村协同创新智汇园 C4 栋
生产基地(合肥):安徽省合肥市高新区柏堰工业园铭传路 215 号
生产基地(杭埠):安徽省杭埠镇万佛湖快速路与胜利大道交口
COOKIES
我们的网站使用 cookie 和类似技术来个性化向您展示的广告,并帮助您在我们的网站上获得最佳体验。 欲了解更多信息,请参阅我们的隐私和 Cookie 政策
COOKIES
我们的网站使用 cookie 和类似技术来个性化向您展示的广告,并帮助您在我们的网站上获得最佳体验。 欲了解更多信息,请参阅我们的隐私和 Cookie 政策
这些 cookie 是支付等基本功能所必需的。 标准 cookie 无法关闭,也不会存储您的任何信息。
这些 cookie 收集信息,例如有多少人正在使用我们的网站或哪些页面受欢迎,以帮助我们改善客户体验。 关闭这些 cookie 将意味着我们无法收集信息来改善体验。
这些 cookie 使网站能够提供增强的功能和个性化。 它们可能由我们或我们已将其服务添加到我们页面的第三方提供商设置。 如果您不允许这些 cookie,那么部分或全部这些服务可能无法正常运行。
这些 cookie 帮助我们了解您感兴趣的内容,以便我们可以在其他网站上向您展示相关广告。 关闭这些 cookie 将意味着我们无法向您展示任何个性化广告。
